Cas d'utilisation
Un arrondi commun attribue le même nombre de décimales au prix de vente UNITAIRE, et au prix de vente TOTAL dans le WBS.
Un arrondi propre au WBS permet de traiter l'arrondi particulier aux grosses quantités.
Cas typique : câbles, dont la quantité est une longueur.
Le traitement peut être uniforme ou en rapport avec le prix de vente total. Dans les gros devis, il est courant d'utiliser la seconde option, qui est un arrondi dégressif.
Procédure (Administrateurs seulement)

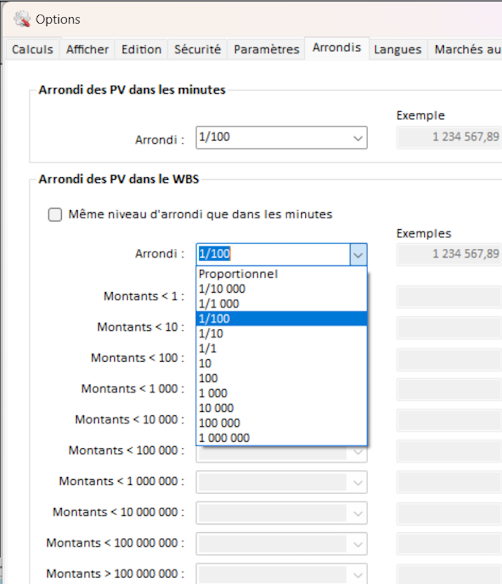

1.Sélectionner barre Fichier>Options>Arrondis
2.décocher la case Même niveau d'arrondi que dans les minutes
3.sélectionner la précision dans la liste déroulante Arrondi. Un exemple apparaît dans la zone de texte Exemple
4.pour adapter l'arrondi aux prix de vente totaux, sélectionner Proportionnel et, dans chaque gamme, la précision désirée :

Des Variables globales du système reflètent les sélections précédentes.
A . En dehors de la sélection Proportionnel, SYS_Round_WBS_Is_Proportional = 0 et les variables SYS_Round_WBS_Below_10En (n=0...8) prennent toutes la même valeur SYS_Round_WBS, l'opposé du logarithme de la valeur sélectionnée commune :
Précision |
1/10000 |
1/1000 |
1/100 |
1/10 |
1/1 |
10 |
100 |
1.000 |
10.000 |
100.000 |
1.000.000 |
Valeur |
4 |
3 |
2 |
1 |
0 |
–1 |
–2 |
–3 |
–4 |
–5 |
–6 |
B . Arrondi "Proportionnel" (SYS_Round_WBS_Is_Proportional = –1)
Pour chaque échelon logarithmique de l'étendue 0 à 108 des prix de vente, la sélection d'une précision se reflète pau un entier positif ou négatf, la valeur de la variable SYS_Round_WBS_Below_10En (n=0...8) correspondantes. Au-delà de l'échelle, la variable s'appelle SYS_Round_WBS_Above_10E8.
Le nombre de chiffres après la virgule est partout le même, celui de la plus petite précision absolue. Au besoin, QDV7 ajoute des 0 après la virgule pour les autres précisions, ce qui permet l'alignement des valeurs à droite.
SYS_Round_WBS n'a pas de sens dans ce mode.
Ces variables peuvent être utilisées dans une formule de calcul des prix de vente pour avoir un nombre de décimales uniforme..
Exemple de formule en mode Proportionnel : =[WBS_SellingPriceBeforeCoeffPerUnit]+ROUND(POWER(10;–1–SYS_Round_WBS_Below_10E0);SYS_Round_WBS_Below_10E0)
Cette formule n'ajoute pas d'espace entre les groupes de 3 chiffres avant la virgule.
